บทที่ 3 ความก้าวหน้าของงานก่อสร้าง
บทที่ 3
ความก้าวหน้าของงานก่อสร้าง
3.1 สรุปผลความก้าวหน้าของงานก่อสร้างโครงการ
-
ความก้าวหน้าประจำเดือน ระหว่างวันที่ 1 – 31 มีนาคม 2561
- ตามแผนงาน : 0.77 %
- ผลงานการก่อสร้าง : 0.77 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : -
-
ความก้าวหน้าสะสมของโครงการ ตั้งแต่เริ่มสัญญา จนถึงวันที่ 31 มีนาคม 2561
- ตามแผนงานสะสม : 0.77 %
- ผลงานก่อสร้างสะสม : 0.77 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : -
- ระยะเวลาก่อสร้างตามสัญญา : 720 วัน
- คงเหลือระยะเวลาดำเนินการก่อสร้าง : 689 วัน

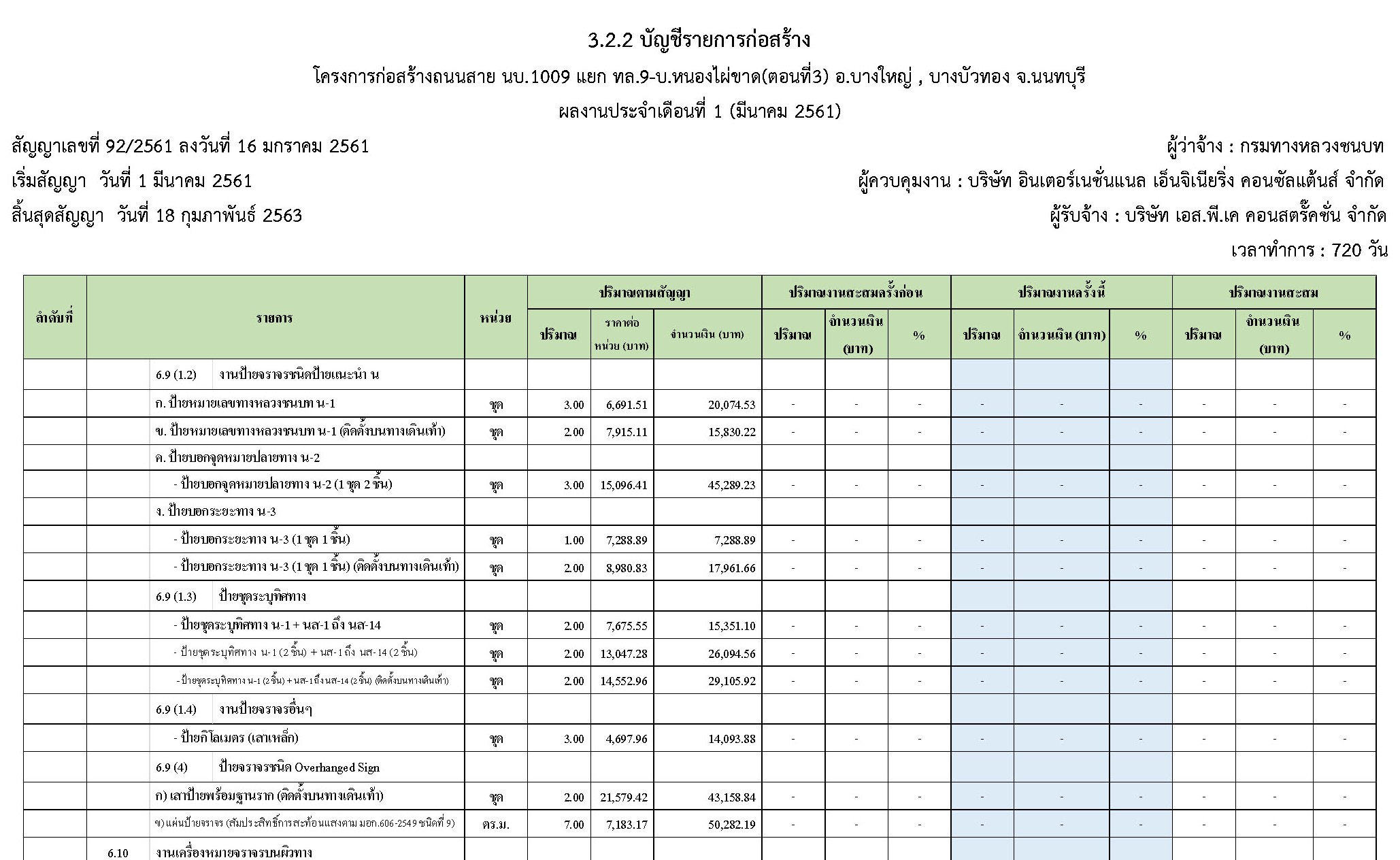

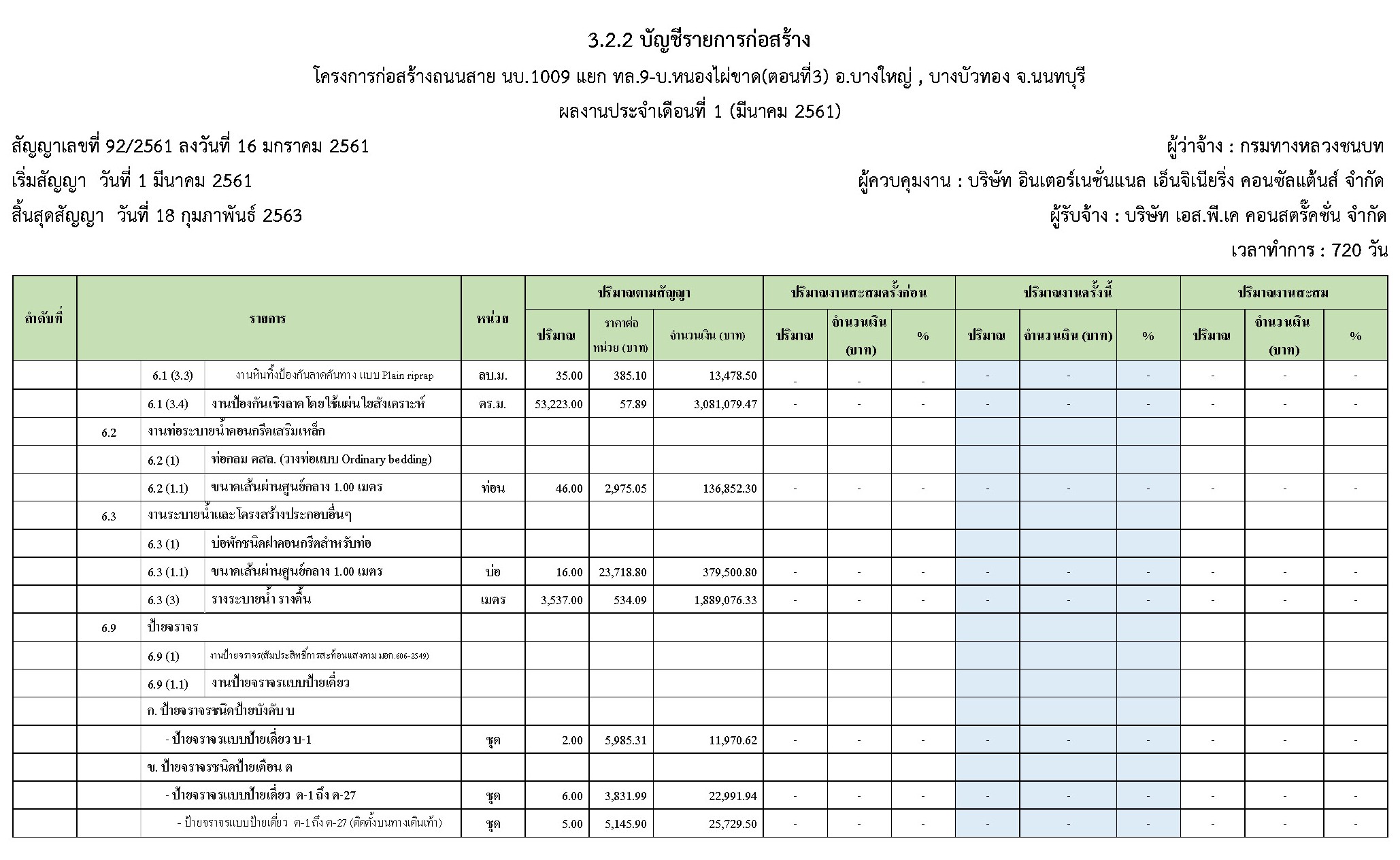

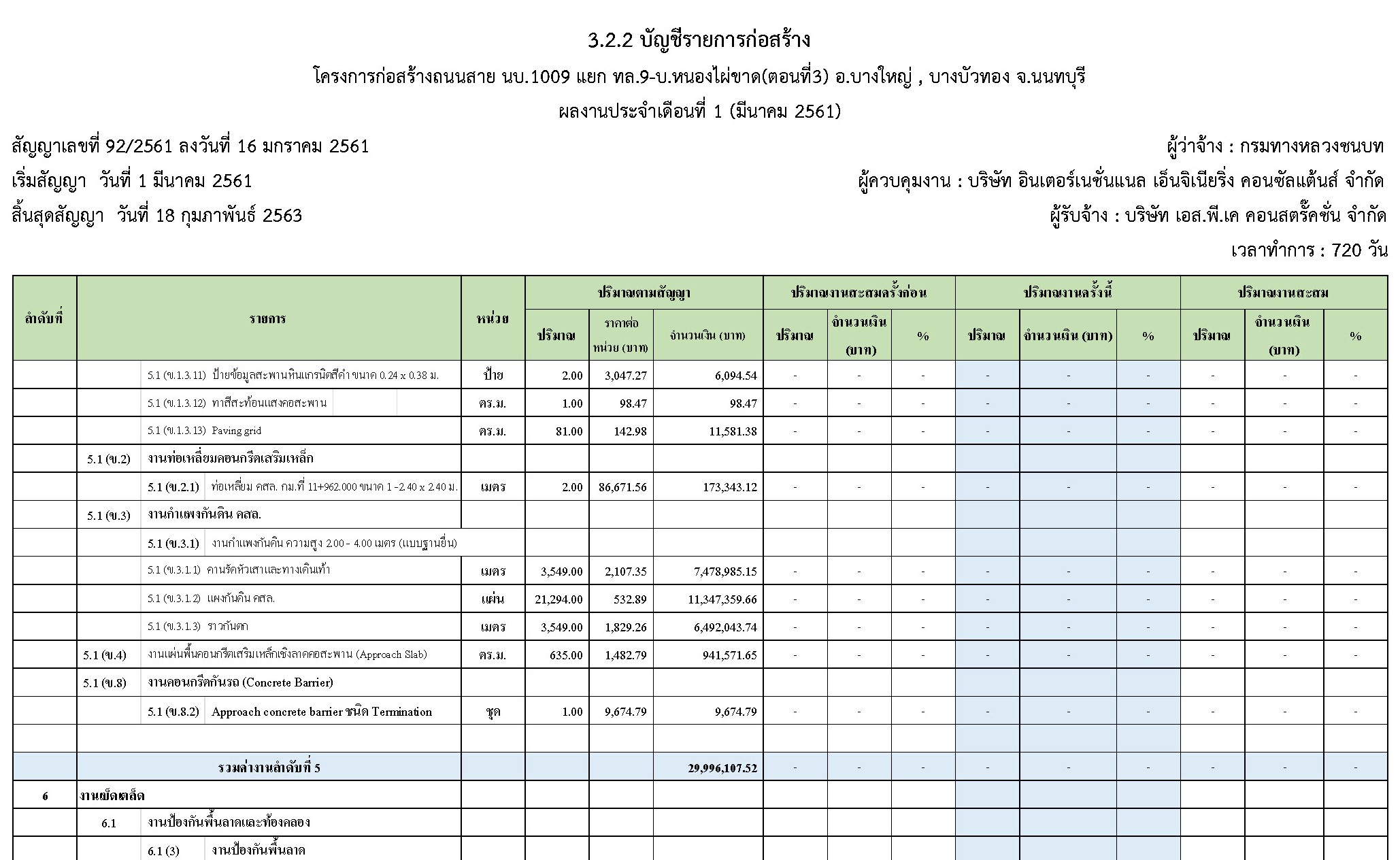

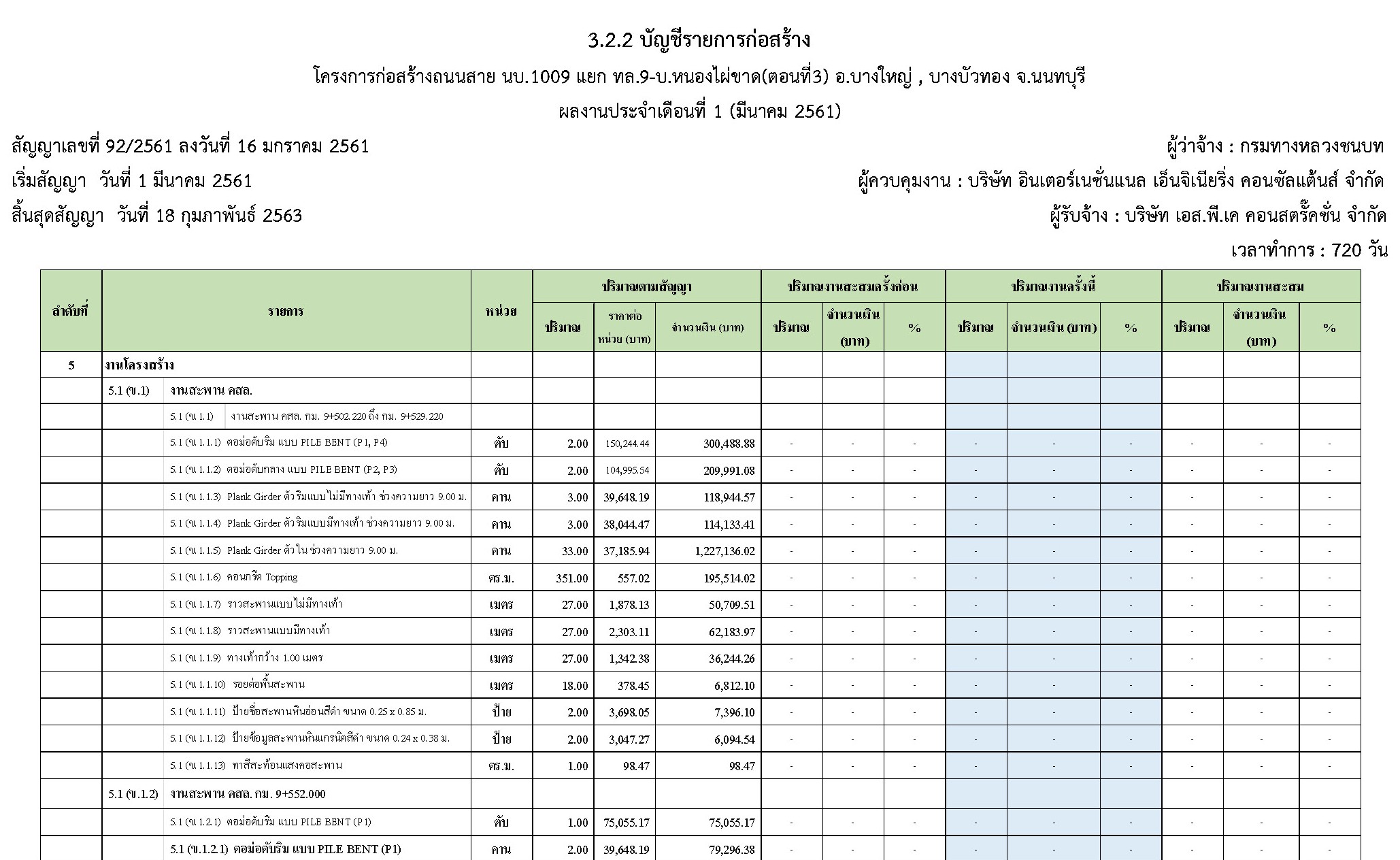

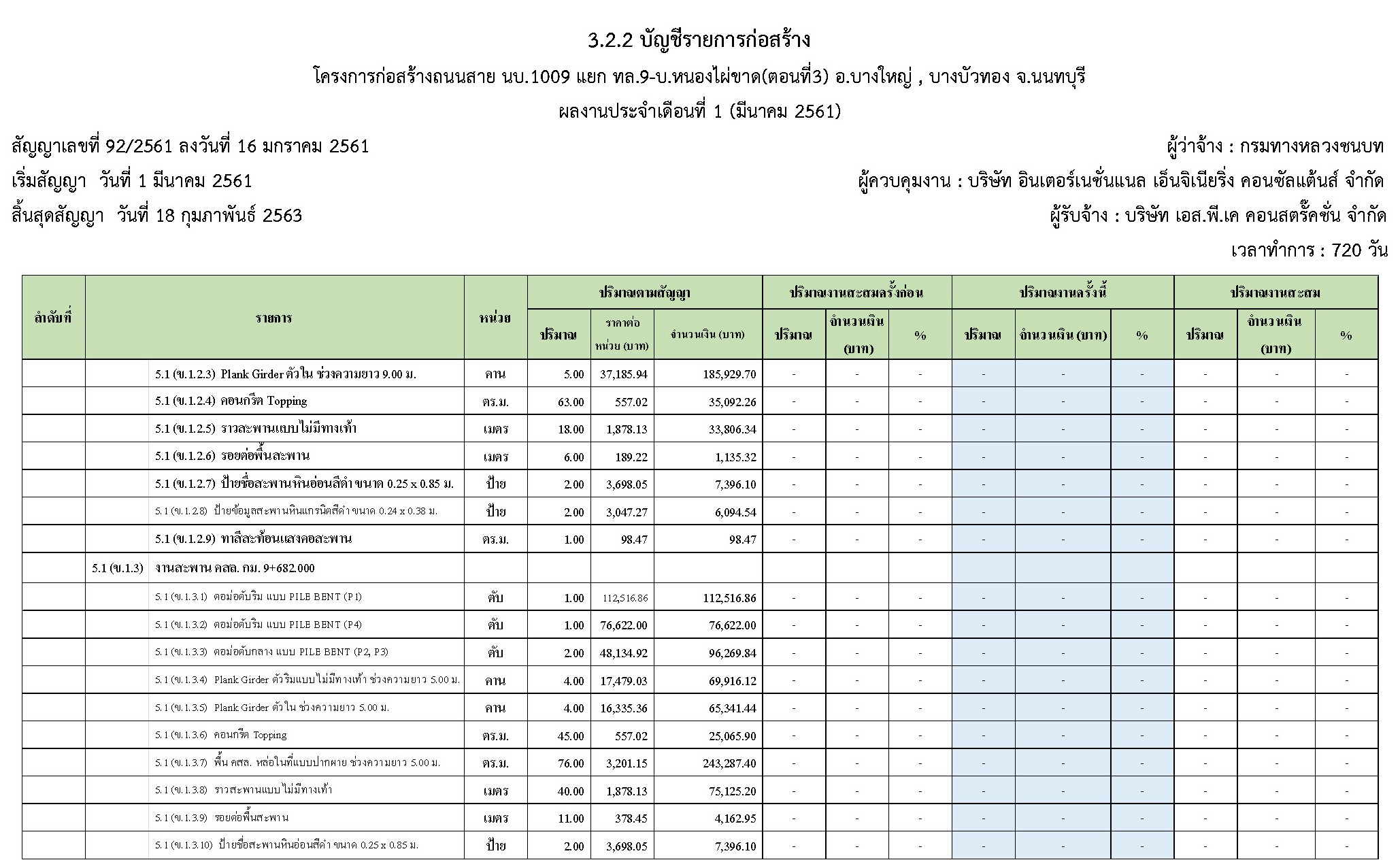

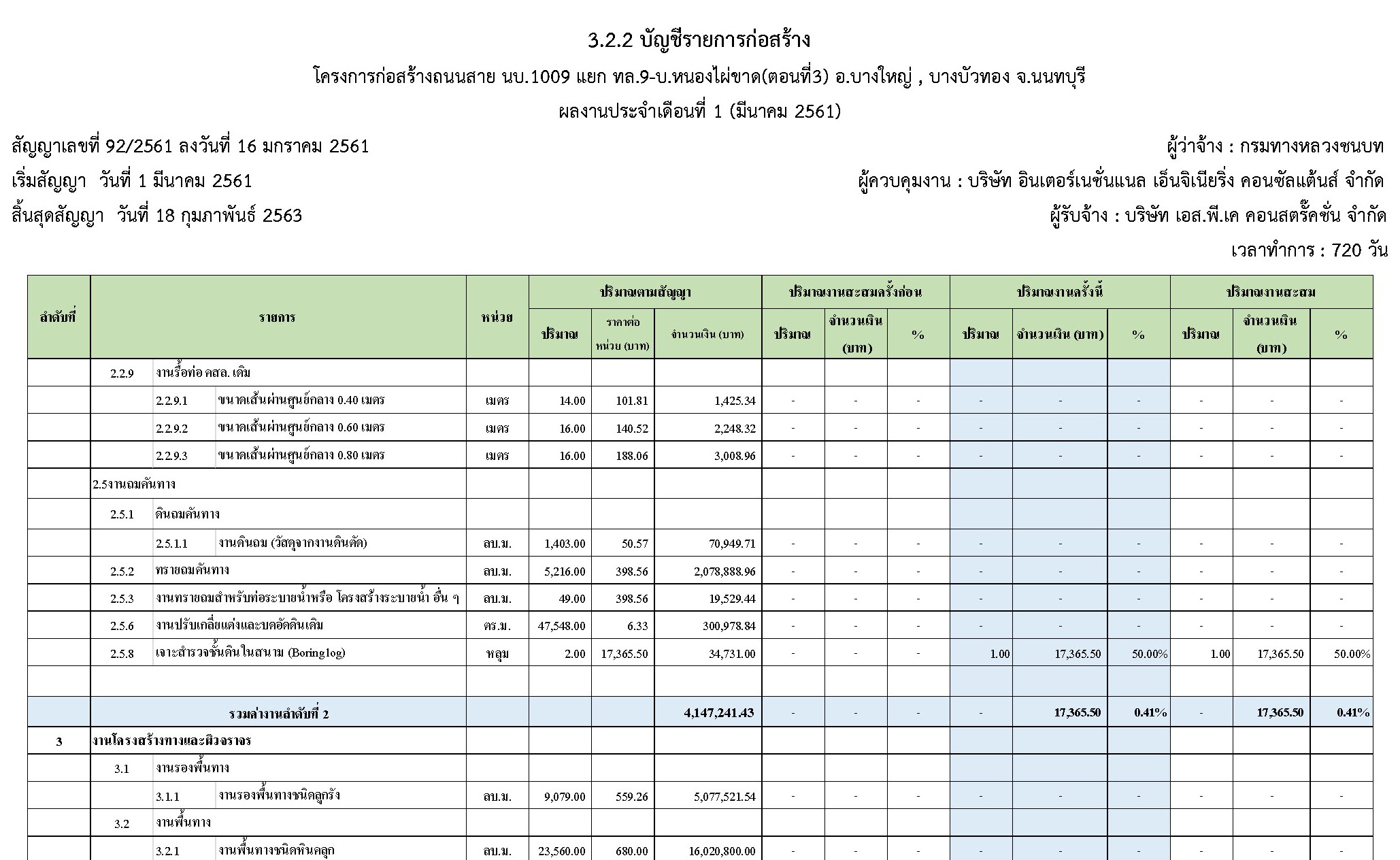

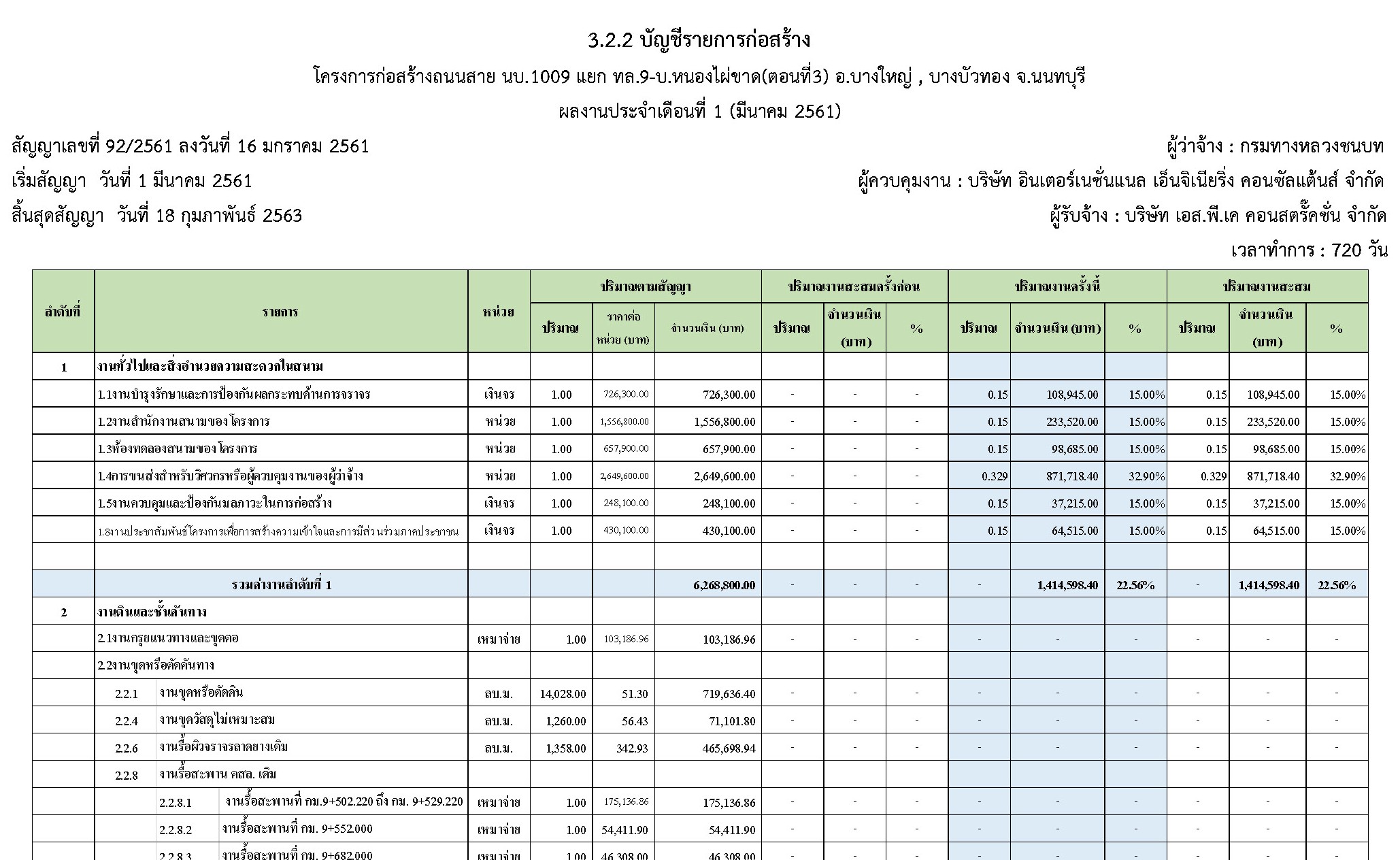

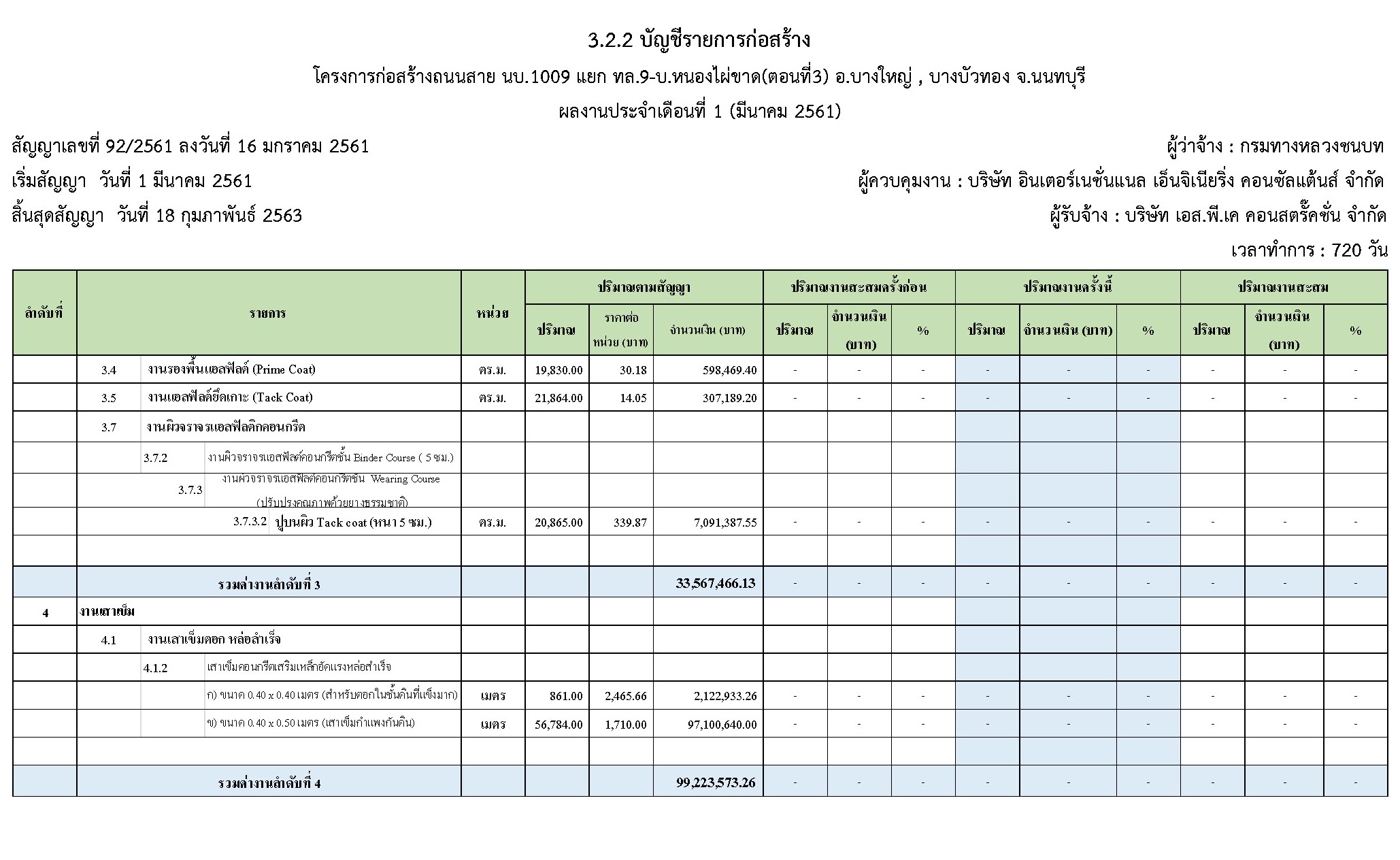

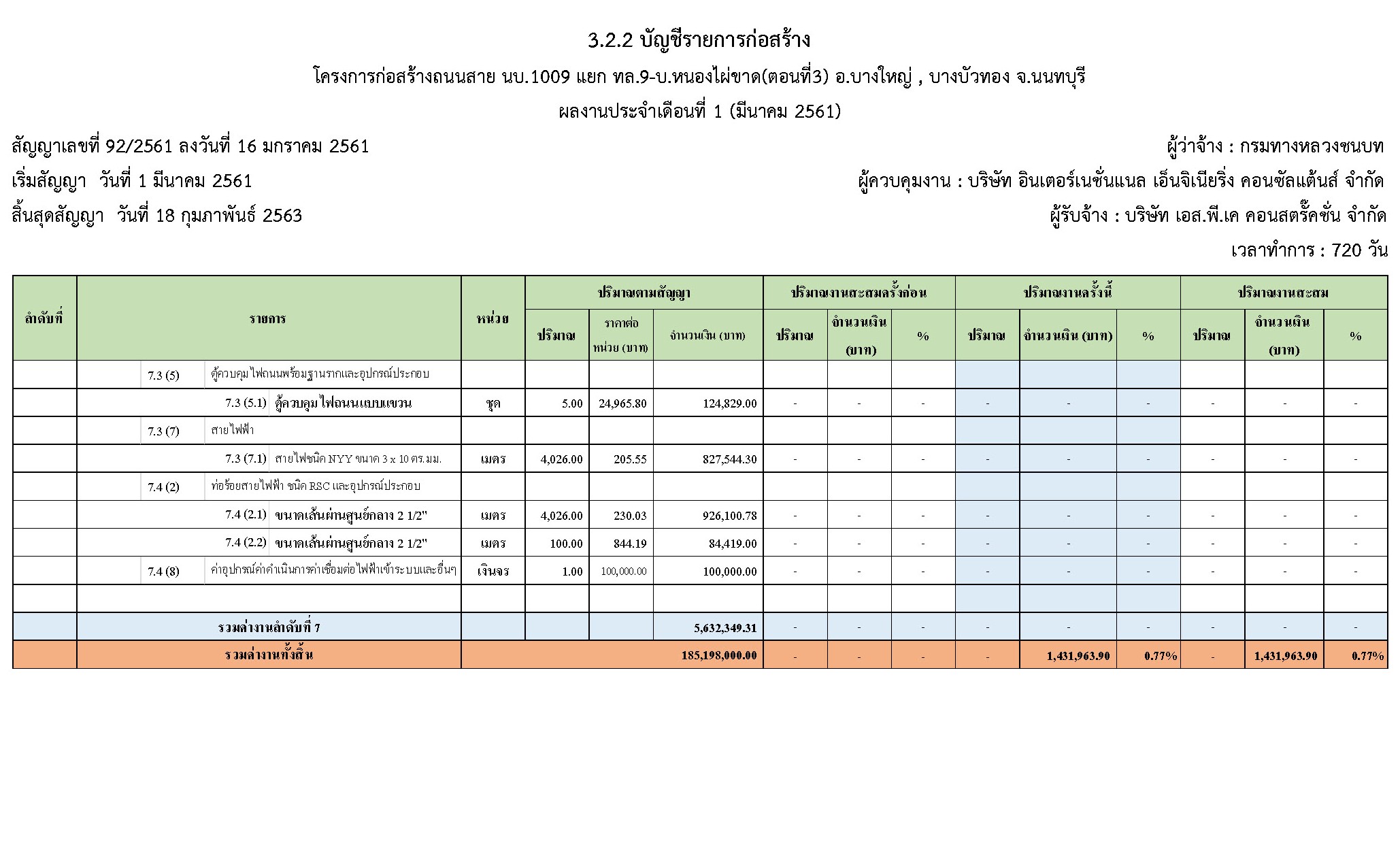

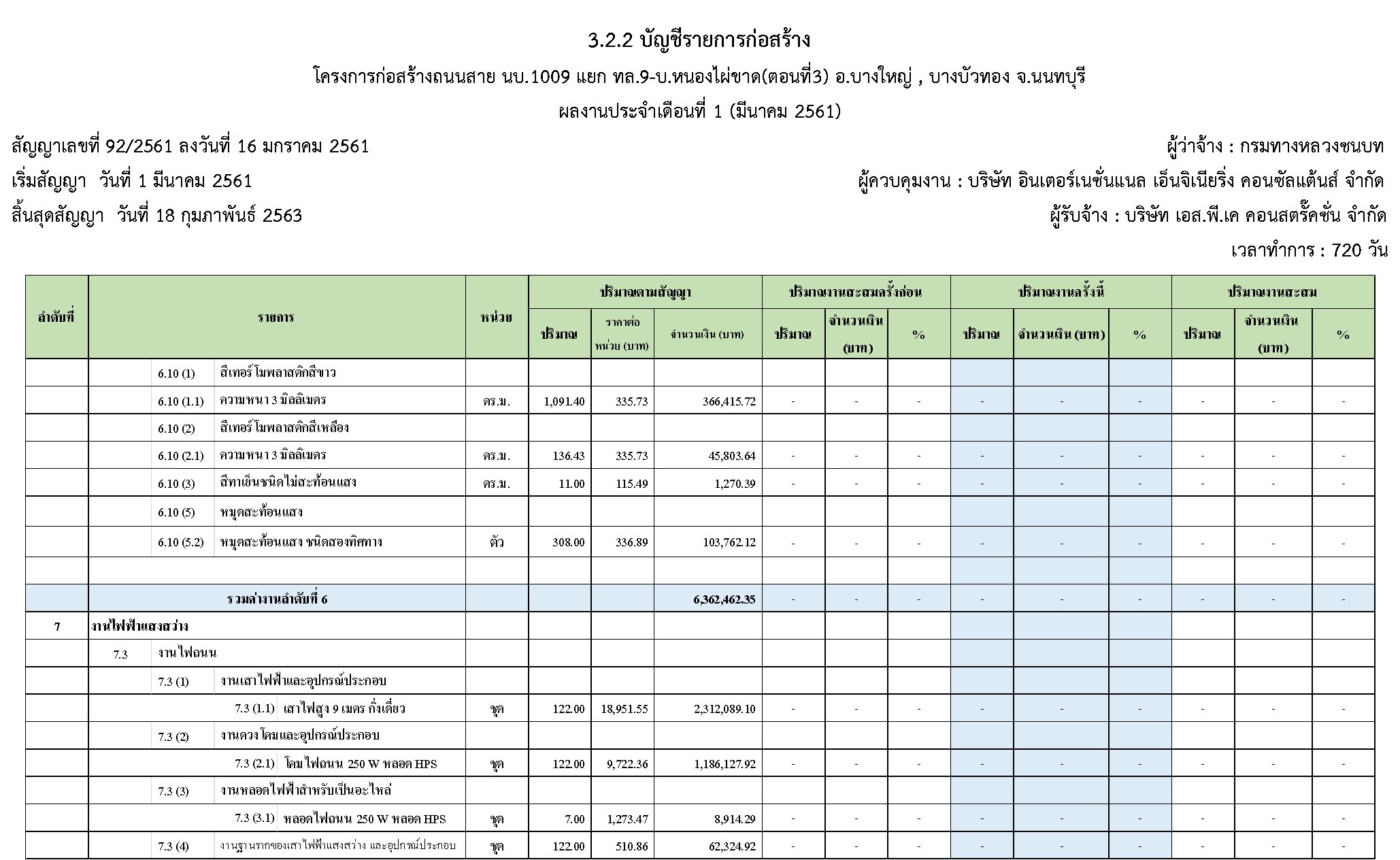

3.2 ความก้าวหน้าของงานแยกตามรายการ
ในระหว่างวันที่ 1 มีนาคม 2561 ถึงวันที่ 31 มีนาคม 2561 ผู้รับจ้างได้ดำเนินงานในส่วนต่างๆดังนี้
-
งานทั่วไป และสิ่งอำนวยความสะดวกในสนาม
- งานบำรุงรักษาและการป้องกันผลกระทบด้านการจราจร
- งานสำนักงานสนามของโครงการ
- ห้องทดลองสนามของโครงการ
- การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง
- งานควบคุมและป้องกันมลภาวะในการก่อสร้าง
- งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน
-
งานดินและชั้นคันทาง
-
งานถมคันทาง
- เจาะสำรวจชั้นดินในสนาม(Boring log)
-
งานถมคันทาง

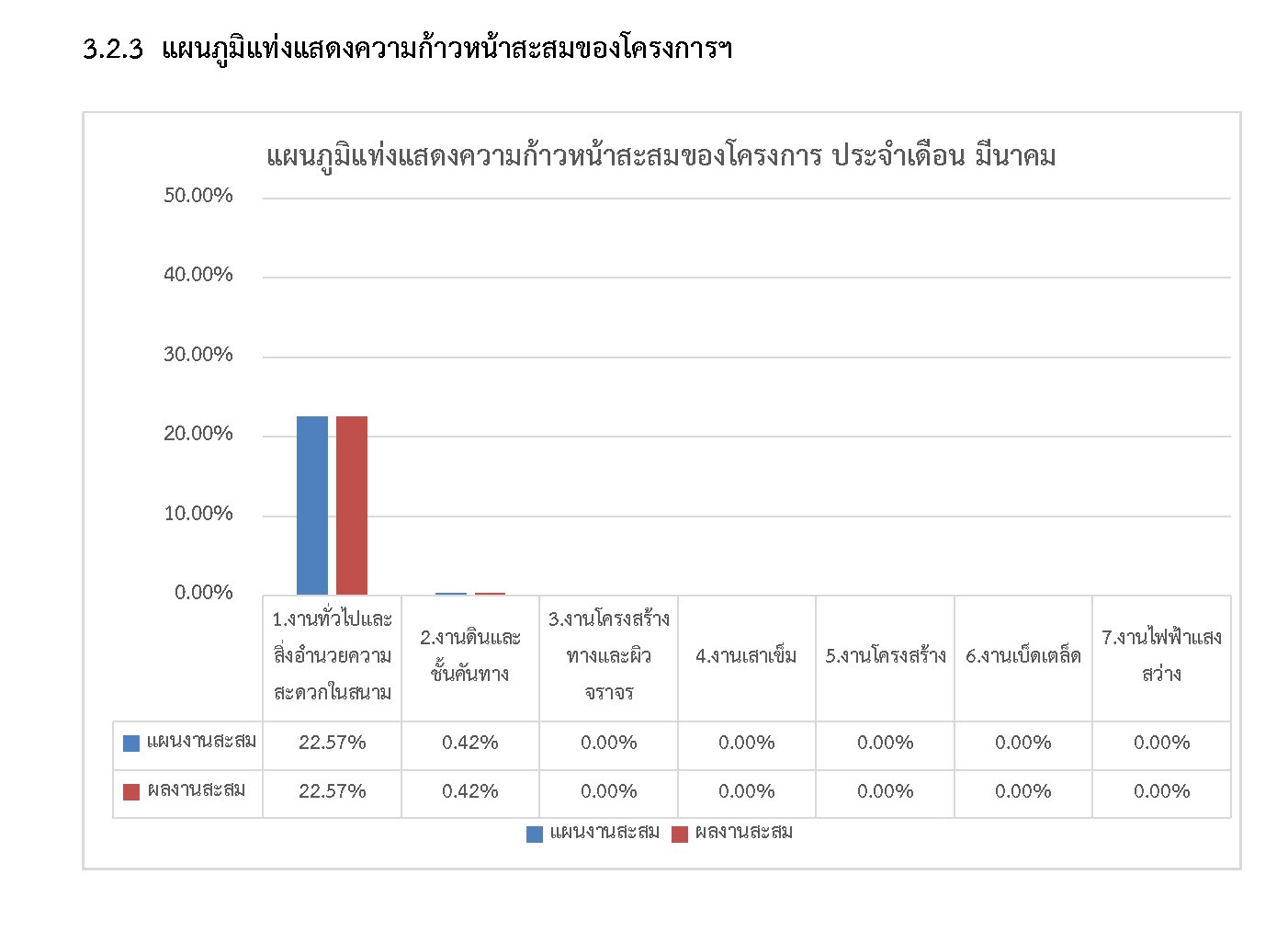

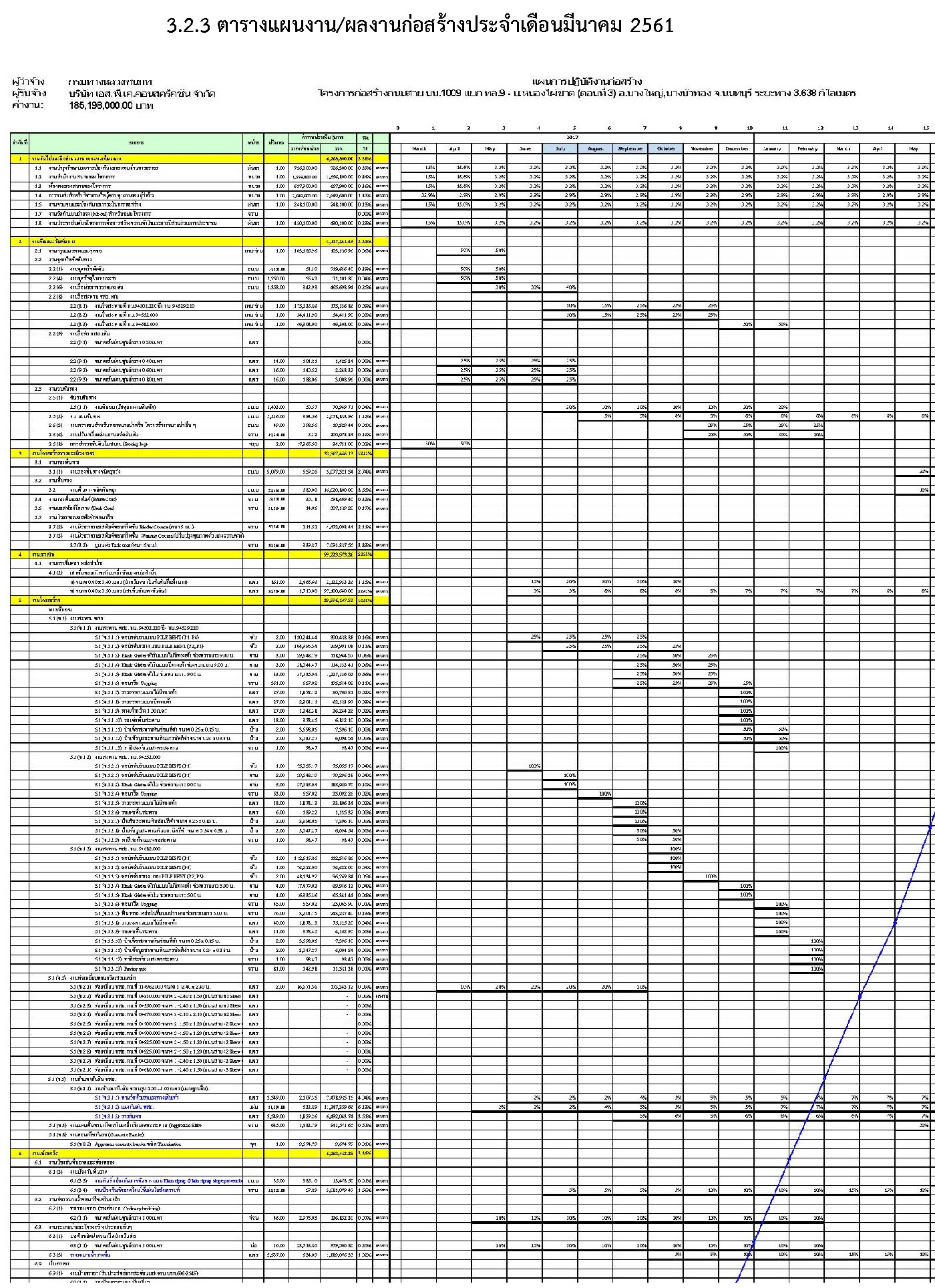

3.2.3 แผนภูมิแท่งแสดงความก้าวหน้าสะสมของโครงการฯ

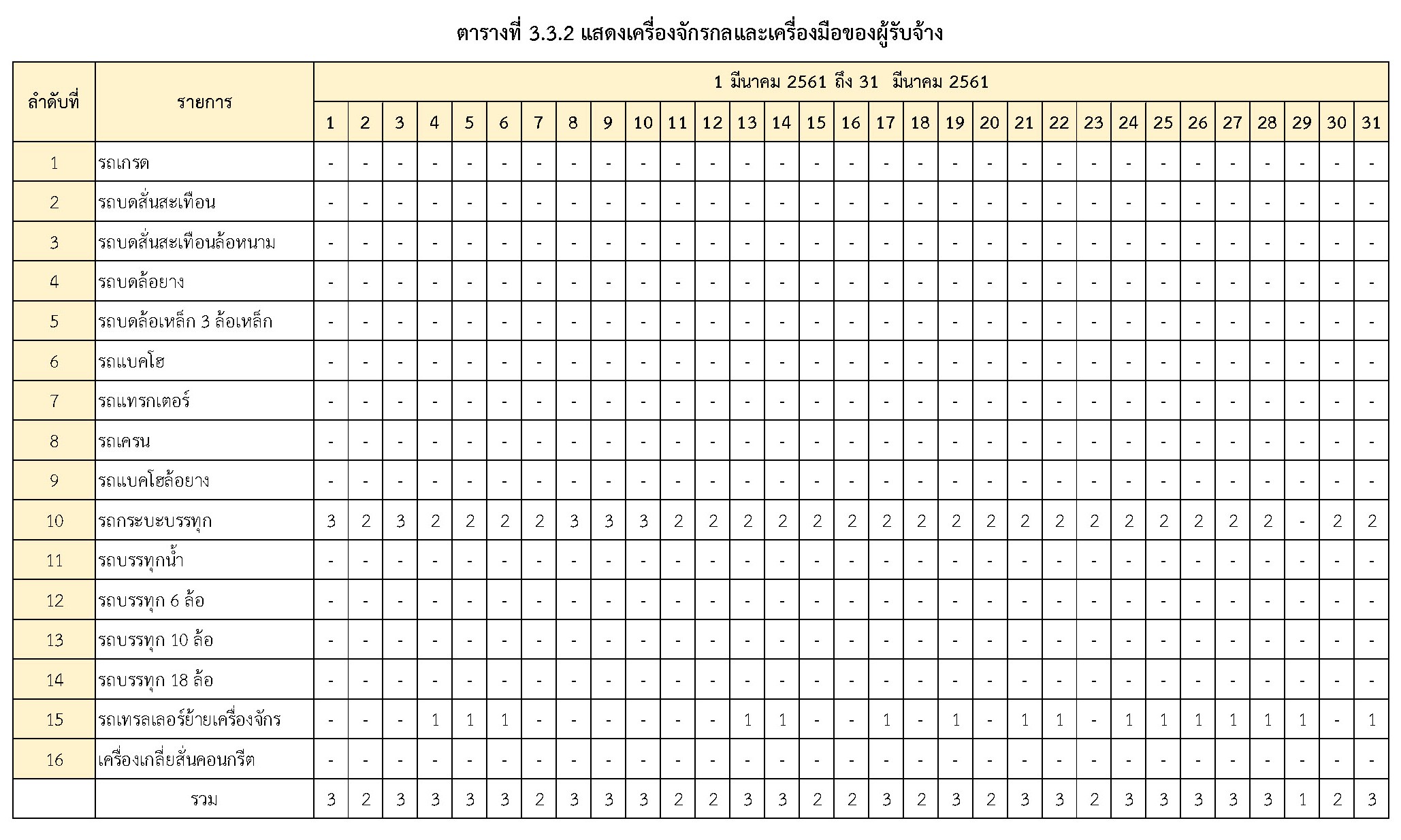

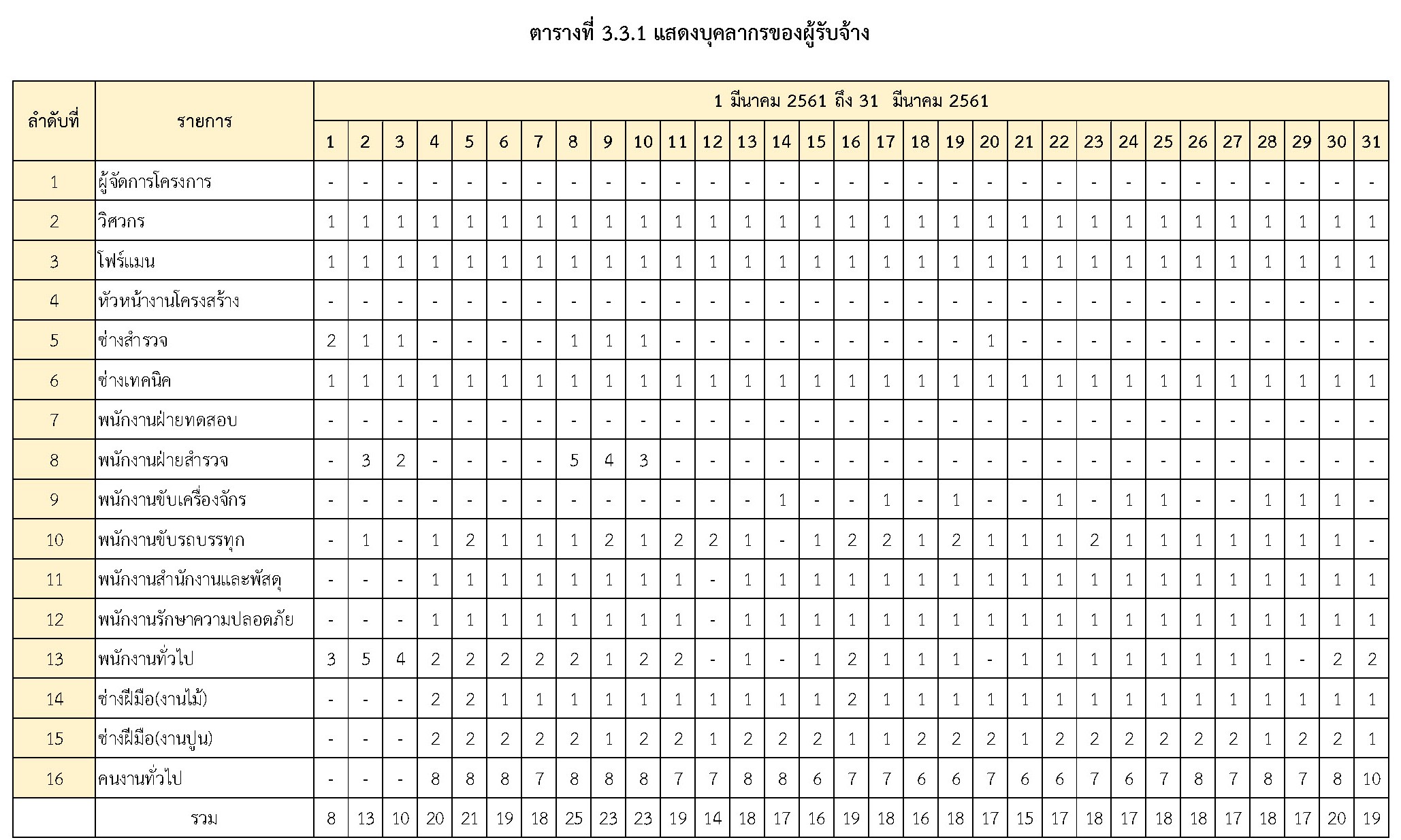

3.3 รายงานบุคลากรและเครื่องจักร
- ระหว่างวันที่ 1 มีนาคม 2561 ถึงวันที่ 31 มีนาคม 2561ผู้รับจ้างได้จัดเครื่องจักรอุปกรณ์ และบุคลากร เพื่อเข้าดำเนินการตามรายละเอียด ตารางที่ 3.3.1 และตารางที่ 3.3.2
3.4 รายงานสภาวะอากาศ
- ระหว่างวันที่ 1 มีนาคม 2561 ถึงวันที่ 31 มีนาคม 2561สภาพอากาศ สรุปตามตารางที่ 3.4.1
3.5 การติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้อง
- อบต.บ้านใหม่
3.6 วิเคราะห์สภาวะของงาน
การปฏิบัติงานของผู้รับจ้างในเดือนมีนาคม 2561เป็นการดำเนินการในส่วนของงานก่อสร้างสำนักงานโครงการฯ , งาน Survey (วงรอบ ,TOPOและ Cross-section) , ประชาสัมพันธ์โครงการ และจัดทำป้ายเตือนต่างๆ ทั้งนี้ทางโครงการฯ ได้ให้คำแนะนำต่างๆแก่ผู้รับจ้าง ซึ่งผู้รับจ้างปฏิบัติตามคำแนะนำของทางโครงการฯ ในเดือน มีนาคม 2561 ผลการทำงานของผู้รับจ้างเป็นไปตามแผน
